Beskrivelse af projektet

Søndbjerg Serup Kær vådområdeprojekt gennemføres for at reducere kvælstofudledningen til Limfjorden.

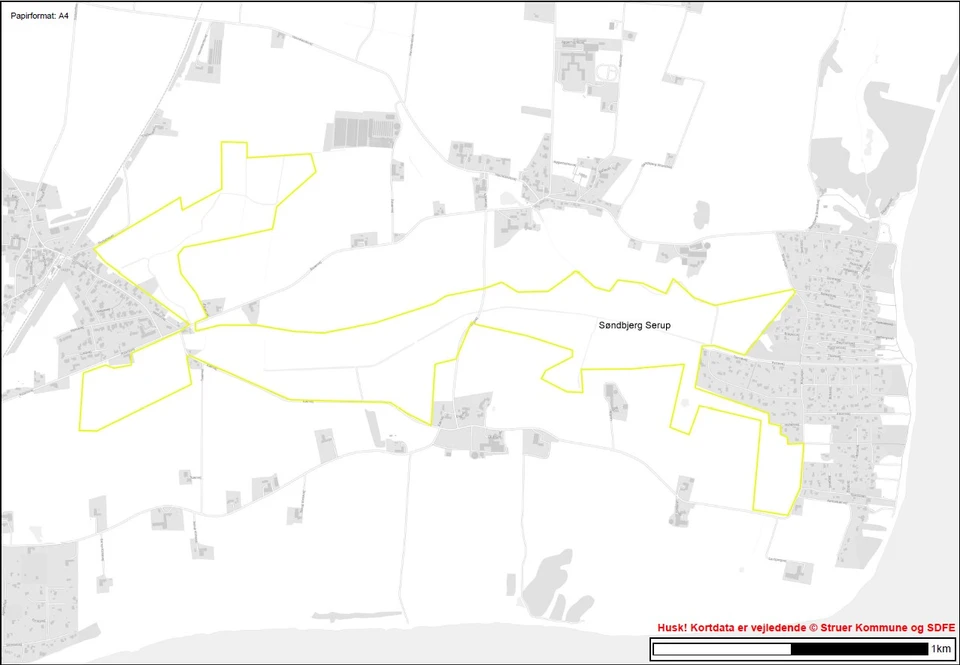

Søndbjerg Serup Kær vådområde består af et pumpelag og de omkringliggende arealer. Langs pumpelaget løber Serup Å, som fortsætter nord for pumpelaget og afvander bl.a. Uglev og Søndbjerg.

Målet er at slukke pumpen og nedlægge dræn og grøfter, samt omlægge Serup Å, så vand holdes tilbage i landskabet i længere tid. Dette giver mulighed for at tilbageholde og fjerne store mængder kvælstof inden det når ud i Limfjorden.

Da en stor del af pumpelaget ligger under havniveau, vil projektet resultere i to søer, hvis pumpen slukkes.

Langs med projektområdet og langs Serup Å ligger en masse huse og sommerhuse, som skal sikres i projektet. De må ikke blive påvirket af, at pumpen slukkes.

Der ligger også flere veje i og langs med projektområdet, bl.a. Ålkærvej, Kærvej og Engvej. Disse skal også sikres mod påvirkning af vådområdeprojektet.


Forundersøgelser

I 2010 blev der gennemført en forundersøgelse af projektet, men pga. tekniske og økonomiske udfordringer blev projektet aldrig gennemført.

I forbindelse med aftalen om Grøn Trepart er Struer Kommune forpligtet til at genbesøge tidligere projektet, som ikke blev gennemført.

Struer Kommune har derfor søgt penge til en ny forundersøgelse, som skal give et solidt grundlag for et muligt projekt.
I sommeren 2025 blev der givet tilsagn til projektet, og forundersøgelsen kan derfor sættes i gang.

Forundersøgelsen består af to elementer, en tekniske forundersøgelse og en ejendomsmæssig forundersøgelse.

Den tekniske forundersøgelse undersøger de tekniske forhold, effekten af projektet, påvirkningen på omkringliggende infrastruktur, natur mm., samt mulige anlægstiltag og omkostninger til disse.

Den ejendomsmæssige forundersøgelse kigger på de deltagende lodsejeres holdning til projektet, deres bekymringer og deres ønsker. Den undersøger også deres forventninger til erstatninger, som skal bruges til at fastlægge omkostningerne for gennemførsel af projektet.

Hvis forundersøgelsen viser at projektet er muligt med en fornuftig effekt og økonomi, samt at der er opbakning til projektet blandt lodsejerne, kan der søges penge til at realisere projektet.


Tidsplan

Forundersøgelsen går i gang i efteråret 2025, hvor de første jordprøver bliver taget. I løbet af første halvdel af 2026 skal alle dræn og grøfter måles op, tekniske anlæg i risiko for påvirkning skal kortlægges og områdets eksisterende natur skal gennemgås. Oplysningerne skal bruges til at vurdere projektets potentielle effekt, både positiv og potentiel negativ. På baggrund af disse oplysninger udarbejdes et udkast til et projekt, som forventes at blive præsenteret for lodsejerne i efteråret 2026.

Derefter tages der en dialog med hver lodsejer individuelt for at unde-søge opbakningen til projektet og, om lodsejerne har lokal information eller viden, som skal indarbejdes. Her kan lodsejeren også komme med input til projektets udformning på de enkelte arealer.

Efter lodsejersamtalerne i sidste del af 2026 skal det endelige projektforslag udarbejdes og kvalitetssikres. Dette forventes færdig i starten af 2027, hvorefter der kan søges penge til realisering af projektet.

Samlet forventes projektet at tage 5-7 år fra det indledende lodsejer-møde til officiel afslutning, hvis alt går nogenlunde glat.

Den tekniske forundersøgelse gennemføres af Envidan, og den ejendomsmæssige forundersøgelse gennemføres af Fjordland i samarbejde med Struer Kommune.

Tilskudsordningen administreres af Styrelsen for Grøn Arealomlægning og Vandmiljø (SGAV) og finansieres af EU og den danske stat med midler fra Den Europæiske Landbrugsfond for Udvikling af Landdistrikterne.
